Проверяем работу подрядчика на каждом этапе строительства и при сдаче дома: фундамент до бетонирования, кладку, кровлю, окна, фасад, утепление. Даём перечень дефектов со ссылками на нормы — подрядчику для исправления, а при споре — для претензии и суда.

  • Приёмка по этапам и при сдаче
  • Скрытые работы до того, как их закроют
  • Объёмы и стоимость недоделок
Стена строящегося дома из газобетонных блоков с бетонной перемычкой, нивелир на штативе, синяя папка с чек-листом и рулетка на бетонном полу

Почему приёмку стоит доверить эксперту

Подрядчик заинтересован сдать дом быстро, заказчик — получить качественный результат. Без специальных знаний и приборов заказчик видит только то, что на поверхности, а ошибки в фундаменте, армировании, утеплении и кровле обнаруживаются через годы. Подписанный акт приёмки после этого сильно ослабляет позицию заказчика: подрядчик ссылается на то, что работы приняты без замечаний.

Эксперт проверяет работы по нормам и проекту, фиксирует дефекты с замерами и фото и формулирует замечания так, чтобы подрядчик понял, что именно исправить. Если подрядчик отказывается, тот же документ становится основой претензии. Для заказчика это ещё и способ сэкономить: замечания, найденные на ранних этапах, исправляются дешевле, чем переделки после завершения стройки.

Приёмка по этапам

Лучше всего проверять дом по ходу строительства, особенно скрытые работы — то, что будет закрыто следующим слоем.

  1. 01ФундаментОпалубка, армирование, фиксаторы, гидроизоляция — до бетонирования; после — геометрия и прочность бетона.
  2. 02СтеныКладка или каркас: перевязка, швы, армирование, перемычки, вертикальность.
  3. 03ПерекрытияПлиты или балки: опирание, прогибы, армирование монолита.
  4. 04КровляСтропила, плёнки, утепление, обрешётка, покрытие, примыкания.
  5. 05Окна и фасадМонтажные швы, ленты, вентзазоры, крепления отделки.
  6. 06Сдача домаОбщая проверка, тепловизор, ведомость замечаний, объёмы.

Фундамент до бетонирования

Армирование фундамента нельзя проверить после бетонирования без вскрытий, поэтому эксперт приезжает до заливки. Проверяем диаметр и число стержней, шаг хомутов, защитный слой и фиксаторы, анкеровку и перехлёсты, углы и примыкания. После бетонирования определяем геометрию и прочность бетона неразрушающими методами. Мы обследовали фундамент индивидуального жилого дома, чтобы определить качество выполненных работ на соответствие нормам.

Арматурный каркас ленточного фундамента в фанерной опалубке на плёнке, хомуты и продольные стержни, штангенциркуль на грунте
Армирование ленты проверяем до того, как его скроет бетон

Кладка стен

Кладка из газобетонных блоков на толстых растворных швах со смещением ряда и сколами блоков, штангенциркуль на полу
Толстые растворные швы и смещение рядов в кладке из газобетона

Для газобетона и керамических блоков проверяем толщину швов, перевязку, армирование рядов, опорные подушки и перемычки, вертикальность и плоскостность стен. Толстые растворные швы вместо клея превращают стену в решётку мостиков холода. Для кирпича — заполнение швов, перевязку, расшивку. Мы проводили оценку качества и объёмов выполненных строительно-монтажных работ в жилом доме на соответствие нормам. Для деревянных стен на этапе возведения проверяем гидроизоляцию под обвязкой, антисептирование, узлы в углах и усадочные зазоры над проёмами.

Кровля

Кровлю проверяем от стропил до покрытия: сечения и шаг стропил, крепление к мауэрлату, гидро- и пароизоляцию, вентиляционный зазор, обрешётку, крепёж покрытия, примыкания, ендовы и конёк. Саморез, вкрученный с перекосом или пережатый, через год начинает пропускать воду. Отсутствие вентзазора приводит к конденсату и гниению обрешётки.

Фото — из кейса «Экспертиза вентиляции кровли».

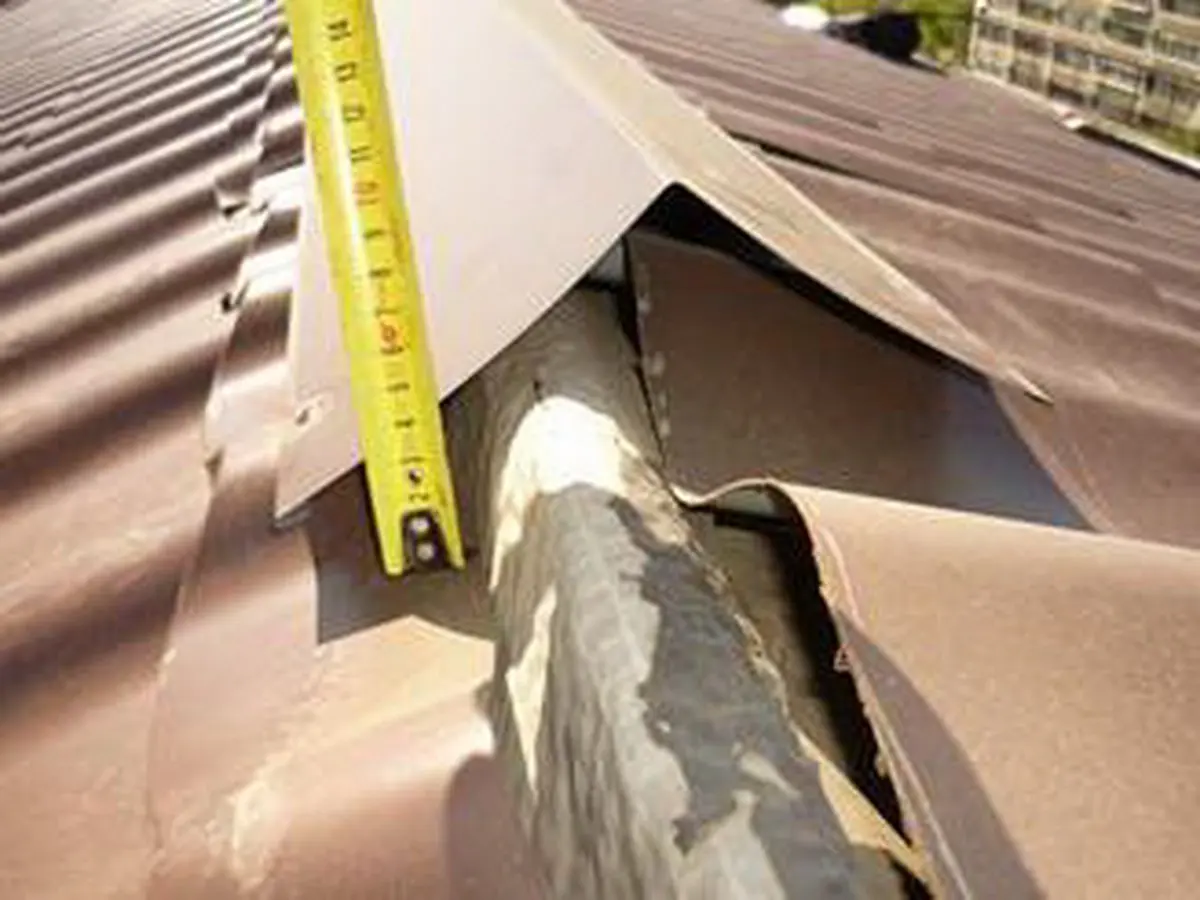

Рулетка у конька кровли из металлочерепицы: под коньковым элементом виден зазор и уплотнитель
Фото с объекта — кейс «Экспертиза вентиляции кровли», 2015: зазор под коньком

Окна

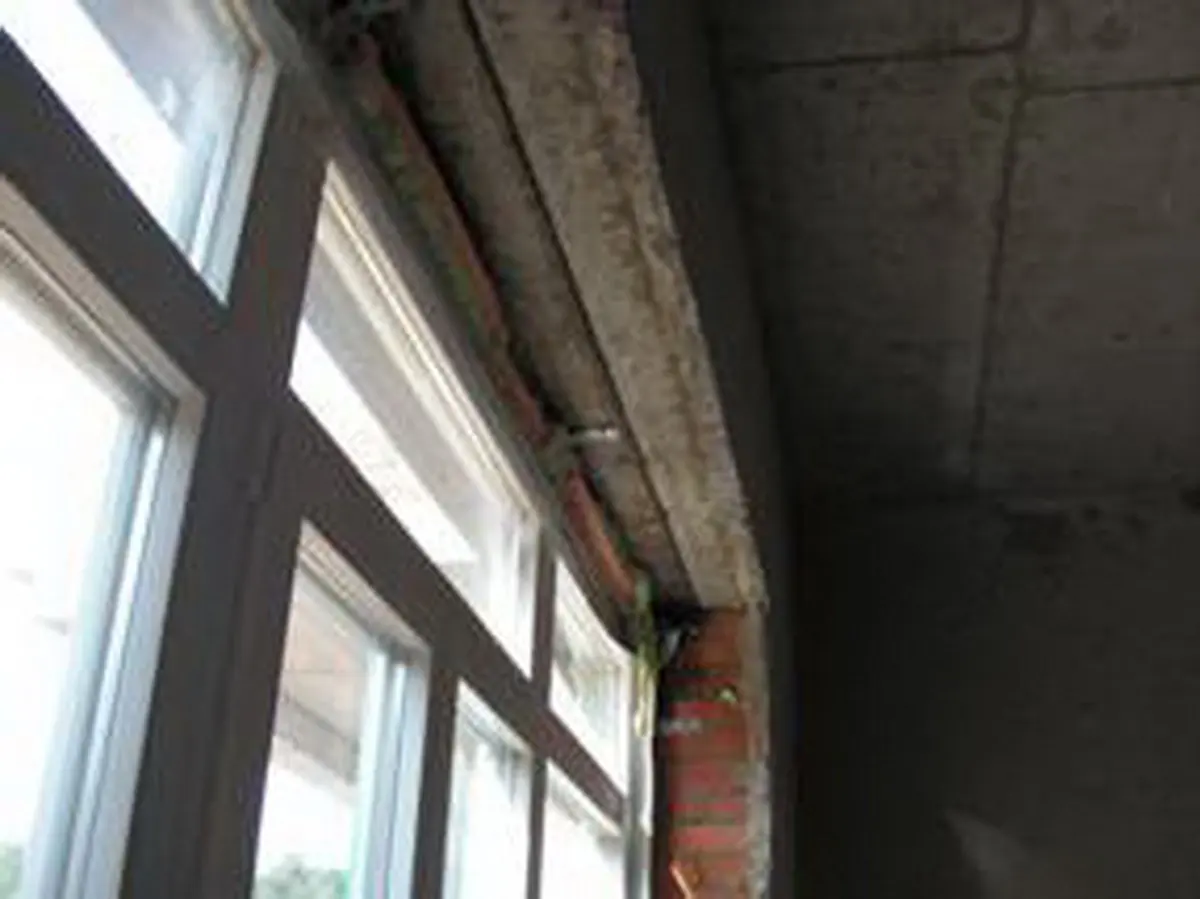

Оконные блоки в проёмах кирпичной стены, вид изнутри на примыкание рамы и монтажный шов
Фото с объекта — кейс «Обследование дома фото», 2019: примыкание оконного блока

Фото — из кейса «Обследование дома фото».

Монтаж окна — частый источник претензий. Проверяем ширину монтажного шва, наличие внутренней пароизоляционной и наружной диффузионной лент, крепление рамы анкерами или пластинами, отлив и подоконник. Шов из одной пены без лент со временем намокает и разрушается, а откосы промерзают. Подробнее — на странице экспертизы окон.

Фасад и утепление

На фасаде смотрим основание под отделку, крепления, вентилируемый зазор, мембраны, примыкания к окнам и цоколю. Для мокрых фасадов — толщину и сплошность утеплителя, армирующую сетку, отсутствие трещин. Тепловизионная съёмка при сдаче дома показывает пропуски утеплителя в стенах и мансарде. Для деревянных фасадов дополнительно проверяем защиту древесины, торцы досок и расстояние обшивки от земли, чтобы нижние ряды оставались сухими при дожде и таянии снега.

Фасад из досок имитации бруса с неравными щелями между досками, ветрозащитная мембрана за обшивкой, отогнутый край мембраны и уровень у цоколя
Щели в обшивке и мембрана без вентзазора

Инженерные системы при сдаче

При сдаче дома проверяем и инженерные системы: опрессовку отопления и водоснабжения по актам, уклоны канализации, работу вентиляции в санузлах, кухне и котельной, подключение котла и дымохода, электрощит и защиту линий. Скрытую проводку в деревянных и каркасных стенах сверяем с требованиями пожарной безопасности. Ошибки здесь особенно дороги, потому что их исправление требует вскрытия готовой отделки.

Ведомость замечаний

Итог приёмки — ведомость замечаний: каждый дефект с местом, фото, результатом замера, ссылкой на норму или проект и способом устранения. Ведомость передаётся подрядчику вместе с актом, в котором заказчик фиксирует, что дом принят с замечаниями или приёмка отложена до их устранения. После исправления эксперт проводит повторный выезд и проверяет каждый пункт.

Гарантия

Если дефекты проявились после приёмки, но в гарантийный срок, подрядчик обязан их устранить. Заключение эксперта фиксирует, что дефект связан с нарушением технологии подрядчиком и возник по его вине, — это ключевой аргумент для гарантийного требования.

Объёмы и стоимость недоделок

Часто спор с подрядчиком касается объёма, а качество отходит на второй план: часть работ оплачена, но выполнена частично или вообще пропущена. Эксперт обмеряет фактически выполненные работы, сравнивает их со сметой и актами и считает стоимость недоделок. В одном из споров по договору об инвестировании строительства мы определяли работы, невыполненные на момент экспертизы, — от отопления до вентиляционных каналов и газоснабжения. Подробнее — на странице проверки объёмов и смет.

Нормы

Документ Что регулирует
СП 70.13330.2012 несущие и ограждающие конструкции, допуски
СП 63.13330.2018 бетонные и железобетонные конструкции
СП 15.13330.2020 каменные и армокаменные конструкции
СП 64.13330.2017 деревянные конструкции
СП 17.13330.2017 кровли
ГОСТ 30971-2012 монтажные швы оконных блоков

Примеры из практики

СПб2021

Фундамент индивидуального дома

Качество работ по фундаменту жилого дома на соответствие нормативной документации.

СПб2015

Качество и объёмы работ

Оценка качества и объёмов строительно-монтажных работ в жилом доме.

СПб2017

Невыполненные работы

Перечень работ, невыполненных по договору: отопление, вентканалы, газоснабжение и другие.

ЛО2021

Каркасный дом

Качество работ по возведению каркасного дома, включая скрытую электропроводку.

ЛО2016

Строящийся дом

Качество укладки клинкерной плитки в отмостку и доски для забора.

СПб2014

Нижний обвязочный брус

Нижний обвязочный брус уложен на фундамент с нарушением нормативных требований.

Все примеры по приёмке и технадзору

Стоимость

Цена зависит от этапа, площади дома и числа выездов. При поэтапной приёмке выезды планируем по графику подрядчика.

РаботаЧто входитСтоимость
Приёмка дома у подрядчикавыезд, проверка, ведомость замечанийстоимость уточним по задаче
Технический надзоррегулярный контроль стройкистоимость уточним по задаче

Что подготовить

  • договор подряда, смету, проект или эскиз
  • график работ и контакты подрядчика
  • акты скрытых работ и фото процесса, если есть
  • доступ ко всем частям дома, включая чердак и кровлю

Вопросы и ответы

Чем приёмка отличается от технического надзора?

Приёмка — разовая проверка этапа или готового дома. Технический надзор — регулярный контроль на протяжении всей стройки с участием в приёмке скрытых работ. Для крупного дома надзор выгоднее — см. технический надзор.

Что делать, если подрядчик против присутствия эксперта?

Заказчик вправе контролировать работы по договору подряда и привлекать специалиста. Отказ подрядчика стоит зафиксировать письменно — это пригодится в споре.

Можно ли принять дом, если часть работ уже скрыта?

Да, но скрытые работы проверяем выборочными вскрытиями и по документам. Чем раньше подключён эксперт, тем меньше вскрытий понадобится.

Подойдёт ли заключение для суда?

Да. Оно содержит дефекты, нарушенные нормы и стоимость устранения. При споре в суде эксперт может участвовать и в судебной экспертизе — подробнее на странице экспертизы для суда.
